トップページ > 移転スケジュール目安

移転スケジュール目安

移転プロジェクトの進め方

オフィス移転は物件選定・契約・レイアウト設計・工事・引越し・移転後フォローまで多岐にわたります。一般的には12ヶ月を目安に準備を進めると余裕を持って対応できますが、自社の事情に合わせてスケジュールを調整してください。

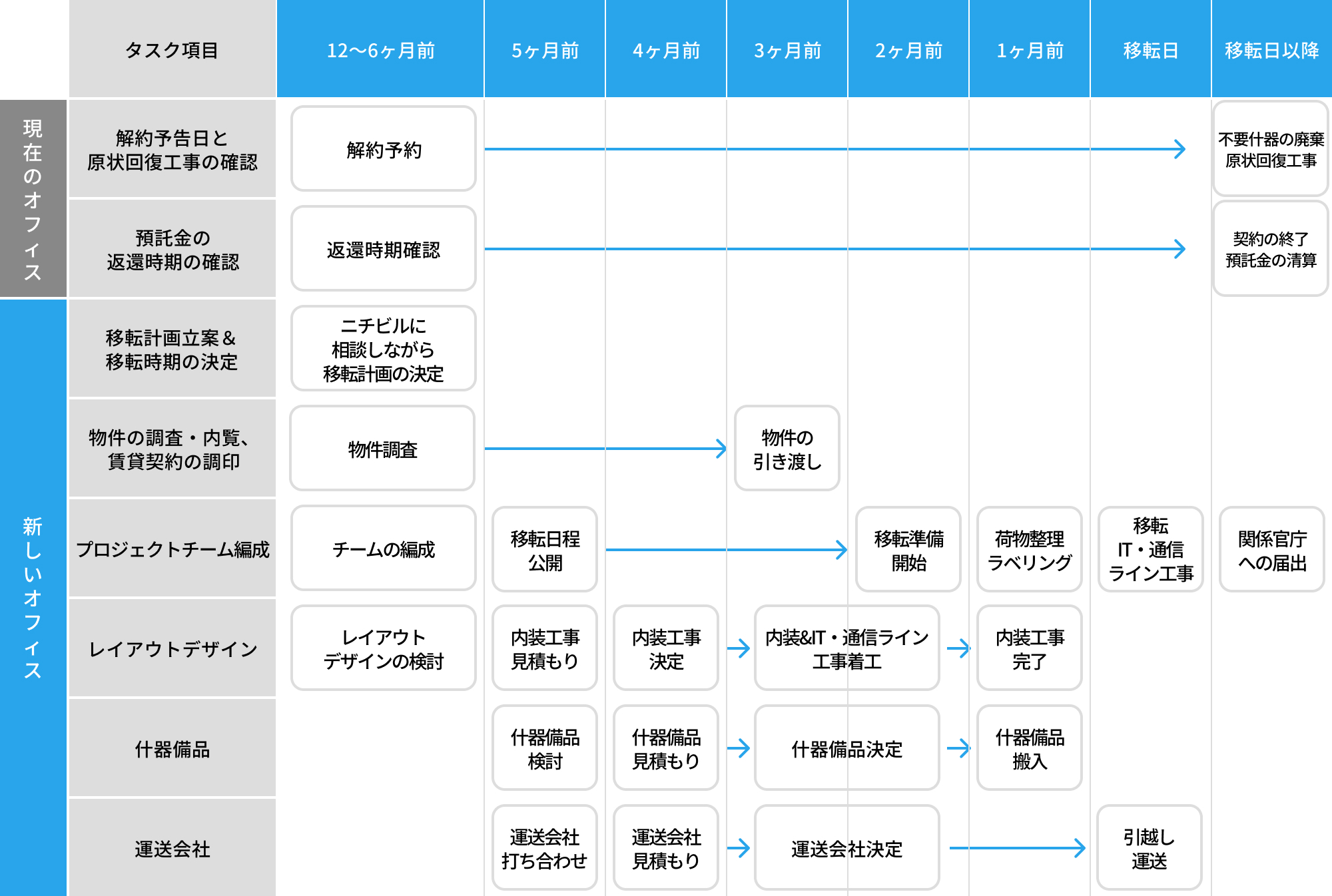

移転スケジュール目安

※ スマートフォン・タブレットでは左右にスワイプしてご覧いただけます。

主なフェーズとタスク例

  • 12〜9ヶ月前:移転目的の整理、プロジェクト体制の構築、条件定義
  • 9〜6ヶ月前:候補物件の選定・内見、概算見積り、レイアウト検討
  • 6〜3ヶ月前:物件契約、詳細設計、工事・移転業者の選定
  • 3〜1ヶ月前:工事着手、什器・備品手配、移転計画書の策定、社内周知
  • 移転直前:引越し作業、通信・ネットワーク切替、原状回復工事の段取り
  • 移転後:不具合対応、旧オフィスの原状回復、移転後の運用フォロー
